Multi-Projektmanagement mit Microsoft Project

Teil 2:
Projektübergreifende Verknüpfungen

Teilt man große Projekte in mehrere Teilprojekte auf, muss man oft sachliche, technische oder organisatorische Abhängigkeiten abbilden. Dies wird mit projektübergreifenden Anordnungsbeziehungen erreicht, die Vorgänge aus externen Plänen mit denen des eigenen Projektplans verknüpfen. Eingehenden Termine müssen dabei "gekapselt" werden, damit sie nicht automatisch die eigene Planung verändern. Josef Schwab stellt die Technik vor, mit der man projektübergreifende Anordnungsbeziehungen einrichtet und Termine kapselt. Außerdem zeigt er, wie sich diese Vorgehensweise bei einer Multi-Level-Terminplanung anwenden lässt.

Multi-Projektmanagement mit Microsoft Project

Teil 2:
Projektübergreifende Verknüpfungen

Teilt man große Projekte in mehrere Teilprojekte auf, muss man oft sachliche, technische oder organisatorische Abhängigkeiten abbilden. Dies wird mit projektübergreifenden Anordnungsbeziehungen erreicht, die Vorgänge aus externen Plänen mit denen des eigenen Projektplans verknüpfen. Eingehenden Termine müssen dabei "gekapselt" werden, damit sie nicht automatisch die eigene Planung verändern. Josef Schwab stellt die Technik vor, mit der man projektübergreifende Anordnungsbeziehungen einrichtet und Termine kapselt. Außerdem zeigt er, wie sich diese Vorgehensweise bei einer Multi-Level-Terminplanung anwenden lässt.

Wir empfehlen zum Thema Portfoliomanagement
Masterclass Project Management Office (PMO)

Erfolgreich zum PMO Professional: Lösungen für Ihre Herausforderungen im Project Management Office in einem hybriden Umfeld! Mehr Infos

Teilt man große Projekte in mehrere Teilprojekte auf, müssen oft sachliche, technische oder organisatorische Abhängigkeiten zwischen diesen Teilprojekten abgebildet werden. Das kann z.B. eine Vorleistung aus einem anderen Projekt sein, die zur Weiterführung eines Vorgangs oder einer Phase benötigt wird oder eine externe Terminvorgabe, z.B. wenn die Projektpläne aus verschiedenen organisatorischen Ebenen stammen. Die höhere Ebene legt in diesem Fall die Termine fest (z.B. auf Basis einer Kundenvereinbarung), die untere Ebene meldet erreichte (oder abweichende) Termine an den Plan der höheren Ebene zurück. In diesem Fall spricht man von einer Multi-Level-Planung.

Termine und Terminänderungen, die aus anderen Plänen kommen, sollen einerseits sichtbar sein, andererseits dürfen diese nicht - zumindest nicht automatisch - Termine im eigenen ProjektplanProjektplanDer Projektplan umfasst alle Dokumente, die den geplanten Ablauf eines Projekts beschreiben. verändern. Die BefugnisBefugnisBefugnis ist das einer Rolle zugeordnete Recht, eine bestimmte Entscheidung zu treffen (z.B. Abnahme erteilen), einer anderen Rolle eine bestimmte Anweisung zu erteilen (z.B. Arbeitspaket zuweisen) oder auf bestimmte Ressourcen zugreifen zu dürfen (z.B. Informationen einsehen). dazu muss stets bei der organisatorischen Einheit bleiben, die das jeweilige Projekt führt. Andernfalls würde ein derartiges Muliprojektsystem nicht akzeptiert werden. In der Software kann dies durch das Prinzip der Kapselung sichergestellt werden. Der jeweilige Projektleiter bzw. das dafür vorgesehene Gremium entscheidet dann selbst, wie auf Terminänderungen in anderen Projekten reagiert werden soll.

Dieser Beitrag stellt zunächst die Technik vor, mit der projektübergreifende Anordnungsbeziehungen (im Folgenden auch "Vorgangsbeziehungen" genannt) eingerichtet und eingehende Termine gekapselt werden. Anschließend wird gezeigt, wie sich diese Technik bei einer Multi-Level-Terminplanung anwenden lässt.

Projektübergreifende Verknüpfungen herstellen

Um projektübergreifende Vorgangsverknüpfungen herzustellen, benötigt man zunächst einen Projektplan, der die beiden Projekte mit den zu verknüpfenden Vorgängen enthält. Gibt es z.B. einen Masterplan (siehe "Teil 1: Teilprojekte und Masterplan", Ausgabe 01/2008),kann man die Verknüpfung dort herstellen. Alternativ besteht die Möglichkeit, eine temporäre Project-Datei mit den entsprechenden Projekten herzustellen (also eine Art "temporären Masterplan") und diese Datei wieder zu löschen, sobald die Vorgänge darin verknüpft sind. Die Verknüpfung bleibt trotzdem bestehen, da sie in den Projekten eingetragen wird, in denen sich die Vorgänge im Original befinden. Das Zusammenführen der beiden Projekte kann also ein temporärer Akt bleiben, der alleine dazu dient, die projektübergreifende Vorgangsverknüpfung vorzunehmen.

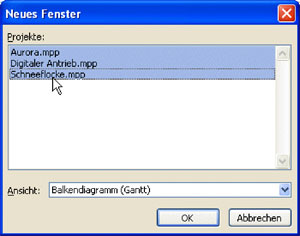

Eine solche Datei können Sie z.B. erzeugen, indem Sie zunächst die gewünschten Projekte in Project öffnen und anschließend den Menüpunkt Fenster / Neues Fenster… wählen. In der zugehörigen Dialogbox markieren Sie bei gedrückter Strg-Taste diejenigen Projekte, die Sie in einem neuen Fenster zusammenführen möchten (Bild 1). Das ProgrammProgrammIm Kontext des Projektmanagements besteht ein Programm aus einer Programm-Organisation und mehreren Projekten, die gemeinsame Ziele verfolgen. Das mit dem Begriff "Programm" verbundene Konzept wird seit ungefähr 2000 auch in den Richtlinien des Projektmanagements beschrieben – z.B. erstellte das OGC im Jahr 1999 die erste Version der Richtlinie "Managing Successful Programmes" und das PMI im Jahr 2004 die erste Version seines "The Standard for Program Management". öffnet ein neues Fenster mit den ausgewählten Projekten. Darin können Sie die Vorgänge wie gewünscht miteinander verknüpfen und die Datei anschließend wieder löschen. Das Vorgehen führt zu dem gleichen Ergebnis wie die im ersten Teil beschriebene Methode über Einfügen / Projekt einfügen ...

Bild 1: Projekte in neuem Fenster zusammenführen.

Bild 2 zeigt ein Fenster, in das die beiden Beispielprojekte "Aurora" und "Digitaler Antrieb" eingefügt wurden. Der Vorgang Nr. 22, "Lieferung Programme", im Projekt Aurora soll darin sachlicher VorgängerVorgängerIn der Netzplantechnik ist der Vorgänger ein Vorgang, von dem ein Pfeil ausgeht, dessen Spitze auf einen anderen Vorgang weist. "Vorgänger" bedeutet deshalb nicht die zeitliche Abfolge, sondern die Anordnungsbeziehung zwischen den Vorgängen. Dies wird im PMBOK(R) Guide durch die Umschreibungen "from-activity" bzw. der "activity that enters a node" präzisiert. des Vorgangs Nr. 8, "Parametrierung", des Projekts Digitaler Antrieb sein. Um eine entsprechende Verknüpfung herzustellen, positionieren Sie den Mauszeiger auf dem Vorgänger (Vorgang Nr. 22), klicken auf die linke Maustaste und ziehen bei gedrückter Maustaste den Zeiger bis zum NachfolgerNachfolgerInnerhalb der Netzplantechnik ist der Nachfolger ein Vorgang, auf den die Spitze eines Pfeils weist, der von einem anderen Vorgang ausgeht. "Nachfolger" bedeutet deshalb nicht die zeitliche Abfolge, sondern die Anordnungsbeziehung zwischen den Vorgängen. Dies wird im PMBOK(R) Guide durch die Umschreibungen "to-activity" bzw. "activity that departs a node" präzisiert. (Vorgang Nr. 8). Der Zeiger verwandelt sich dabei in das Verknüpfungssymbol "Kette". Alternativ können Sie mit gedrückter Strg-Taste zunächst den Vorgänger, dann den Nachfolger markieren und anschließend auf das Symbol "Vorgänge verknüpfen" in der Standard-Symbolleiste klicken.

Bild 2: Vorgänge zwischen Projekten verknüpfen.
