Meilensteintrendanalyse | Vorlage Excel

Meilensteintrendanalyse | Vorlage Excel

Behalten Sie mit einer einfachen Übersicht die Termintreue Ihres Projektes im Blick – mit der Meilensteintrendanalyse! Mit unserer Excel-Vorlage erstellen und pflegen Sie die Grafik zum Termincontrolling schnell und mit wenig Aufwand.

Eine Meilensteintrendanalyse (MTA) muss nicht mit einer komplexen Projektmanagement-Software erarbeitet werden. Für einen schnellen und guten Überblick über die Termintreue im Projekt lässt sich die Analyse auch in Excel anlegen.

Unsere Excel-Vorlage für eine Meilensteintrendanalyse:

  • Ist durch Makrosteuerung einfach zu bedienen und zu pflegen
  • Liefert schnell eine übersichtliche grafische Darstellung
  • Lässt sich auch mit einem bereits bestehenden Projektplan verknüpfen

Eine ausführliche Anleitung, wie die Meilensteintrendanalyse funktioniert und Tipps zur Interpretation der erstellten MTA-Grafik erhalten Sie in der Methodenbeschreibung des projektmagazins: Meilensteintrendanalyse.

Was ist eine Meilensteintrendanalyse?

Die Meilensteintrendanalyse (MTA) ist ein einfaches Instrument zur Überwachung der wichtigsten Termine in einem Projekt. Mit Hilfe der MTA können Sie abschätzen, ob eine Projektdurchführung im Zeitplan ist, oder ob es im Projektverlauf zu Verzögerungen kommt. Dazu werden in einer Matrix auf der vertikalen Achse die Termine der einzelnen Meilensteine eingetragen und auf der horizontalen Achse die – meist monatlichen – Berichtszeiträume. Im Rahmen jedes Berichtes wird eingeschätzt, ob die einzelnen Meilensteine eingehalten werden können, oder ob sie voraussichtlich später bzw. früher erreicht werden als ursprünglich geplant.

Voraussetzungen für die MTA

Voraussetzung für eine möglichst verlässliche Meilensteintrendanalyse ist, dass in der Projektplanung verbindliche und von allen Beteiligten akzeptierte Meilensteine (Ergebnisse und Termine) definiert wurden. Gleichzeitig muss es für jeden Meilenstein eine verantwortliche Person geben, die bereit ist, eigene Terminschwierigkeiten frühzeitig mitzuteilen.

Meilensteintrendanalyse | Vorlage Excel

Meilensteintrendanalyse | Vorlage Excel

Behalten Sie mit einer einfachen Übersicht die Termintreue Ihres Projektes im Blick – mit der Meilensteintrendanalyse! Mit unserer Excel-Vorlage erstellen und pflegen Sie die Grafik zum Termincontrolling schnell und mit wenig Aufwand.

Eine Meilensteintrendanalyse (MTA) muss nicht mit einer komplexen Projektmanagement-Software erarbeitet werden. Für einen schnellen und guten Überblick über die Termintreue im Projekt lässt sich die Analyse auch in Excel anlegen.

Unsere Excel-Vorlage für eine Meilensteintrendanalyse:

  • Ist durch Makrosteuerung einfach zu bedienen und zu pflegen
  • Liefert schnell eine übersichtliche grafische Darstellung
  • Lässt sich auch mit einem bereits bestehenden Projektplan verknüpfen

Eine ausführliche Anleitung, wie die Meilensteintrendanalyse funktioniert und Tipps zur Interpretation der erstellten MTA-Grafik erhalten Sie in der Methodenbeschreibung des projektmagazins: Meilensteintrendanalyse.

Was ist eine Meilensteintrendanalyse?

Die Meilensteintrendanalyse (MTA) ist ein einfaches Instrument zur Überwachung der wichtigsten Termine in einem Projekt. Mit Hilfe der MTA können Sie abschätzen, ob eine Projektdurchführung im Zeitplan ist, oder ob es im Projektverlauf zu Verzögerungen kommt. Dazu werden in einer Matrix auf der vertikalen Achse die Termine der einzelnen Meilensteine eingetragen und auf der horizontalen Achse die – meist monatlichen – Berichtszeiträume. Im Rahmen jedes Berichtes wird eingeschätzt, ob die einzelnen Meilensteine eingehalten werden können, oder ob sie voraussichtlich später bzw. früher erreicht werden als ursprünglich geplant.

Voraussetzungen für die MTA

Voraussetzung für eine möglichst verlässliche Meilensteintrendanalyse ist, dass in der Projektplanung verbindliche und von allen Beteiligten akzeptierte Meilensteine (Ergebnisse und Termine) definiert wurden. Gleichzeitig muss es für jeden Meilenstein eine verantwortliche Person geben, die bereit ist, eigene Terminschwierigkeiten frühzeitig mitzuteilen.

Auf einen Blick

Meilensteintrendanalyse | Vorlage Excel

Dateiformat
PDF
Microsoft Excel


Video

Vorteile, Nachteile und Grenzen der Meilensteintrendanalyse

Vorteile

Die Meilensteintrendanalyse stellt ein einfaches, aber effizientes Frühwarnsystem für Terminverzögerungen im Projekt dar. Durch die grafische Darstellung ist sie für alle Beteiligten intuitiv nachvollziehbar. Hinzu kommt, dass die Projektverantwortlichen regelmäßig ihre Einschätzung zur Einhaltung der Meilensteintermine abgeben. So werden sie aktiv in die Terminüberwachung eingebunden.

Nachteile und Grenzen der MTA

Die MTA beruht auf subjektiven Einschätzungen und ist daher keine objektive Messmethode. Sie ist nur wirksam, wenn die Projektbeteiligten vertrauensvoll zusammenarbeiten. Für komplexe Projekte liefert sie keine ausreichend differenzierten Ergebnisse.

Mit der Excel-Vorlage eine Meilensteintrendanalyse erstellen

Der Projektplan

Die Vorlage enthält einen Blanko-Projektplan, in dem der Projektbeginn sowie die Meilensteine mit aussagekräftiger Bezeichnung und dem festgelegten Termin eingetragen werden.

In die Vorlage des Projektplans werden die einzelnen Meilensteine mit Datum und Bezeichnung eingetragen.

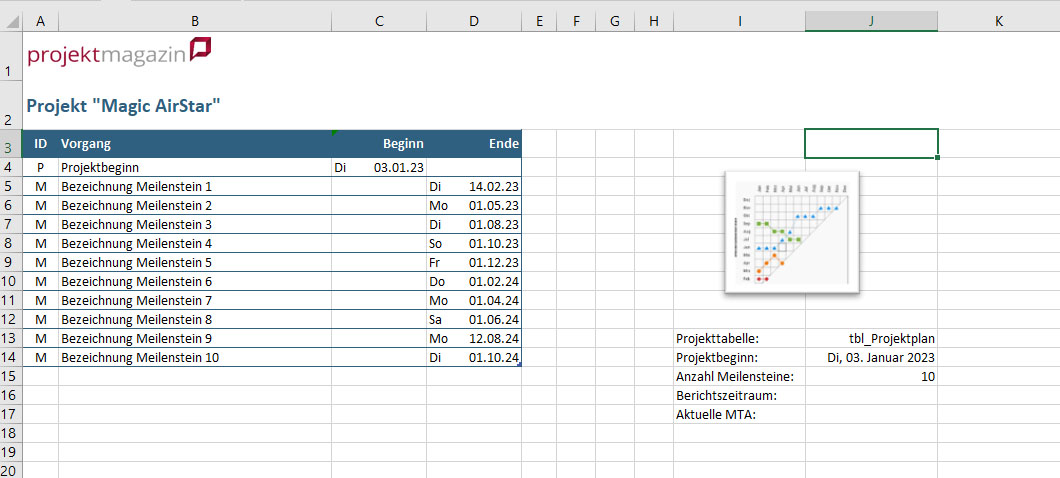

Bild 1: In die Vorlage des Projektplans werden die einzelnen Meilensteine mit Datum und Bezeichnung eingetragen.

Grafische MTA-Darstellung erzeugen

Durch Klick auf die Schaltfläche neben dem Projektplan (Bild 1) erzeugen Sie eine neue Meilensteintrendanalyse. Beim Erstellen können Sie den Berichtszeitpunkt auswählen, der in der MTA dargestellt werden soll – so kann die Analyse zu Beginn oder zu einem späteren Zeitpunkt im Projekt angelegt werden.

Ein Makro erzeugt aus den Meilensteinen im Projektplan eine grafische Darstellung.

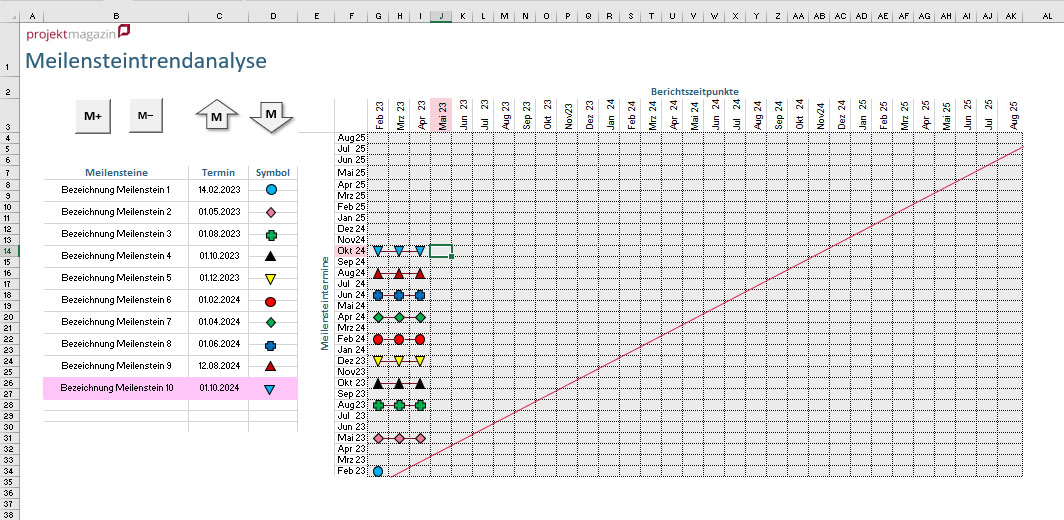

Bild 2: Ein Makro erzeugt aus den Meilensteinen im Projektplan eine grafische Darstellung.

Meilensteintrendanalyse pflegen

Makrogesteuerte Schaltflächen ermöglichen, die MTA zum jeweils nächsten Berichtszeitpunkt mit wenigen Klicks anzupassen und weiterzuführen. So können Sie eintragen, wenn sich ein Meilenstein verzögert oder wenn er früher erreicht wird als ursprünglich geplant.

Mit Hilfe der Steuerelemente (M+, M-, Pfeiltasten) kann die MTA während des Projektes gepflegt werden.

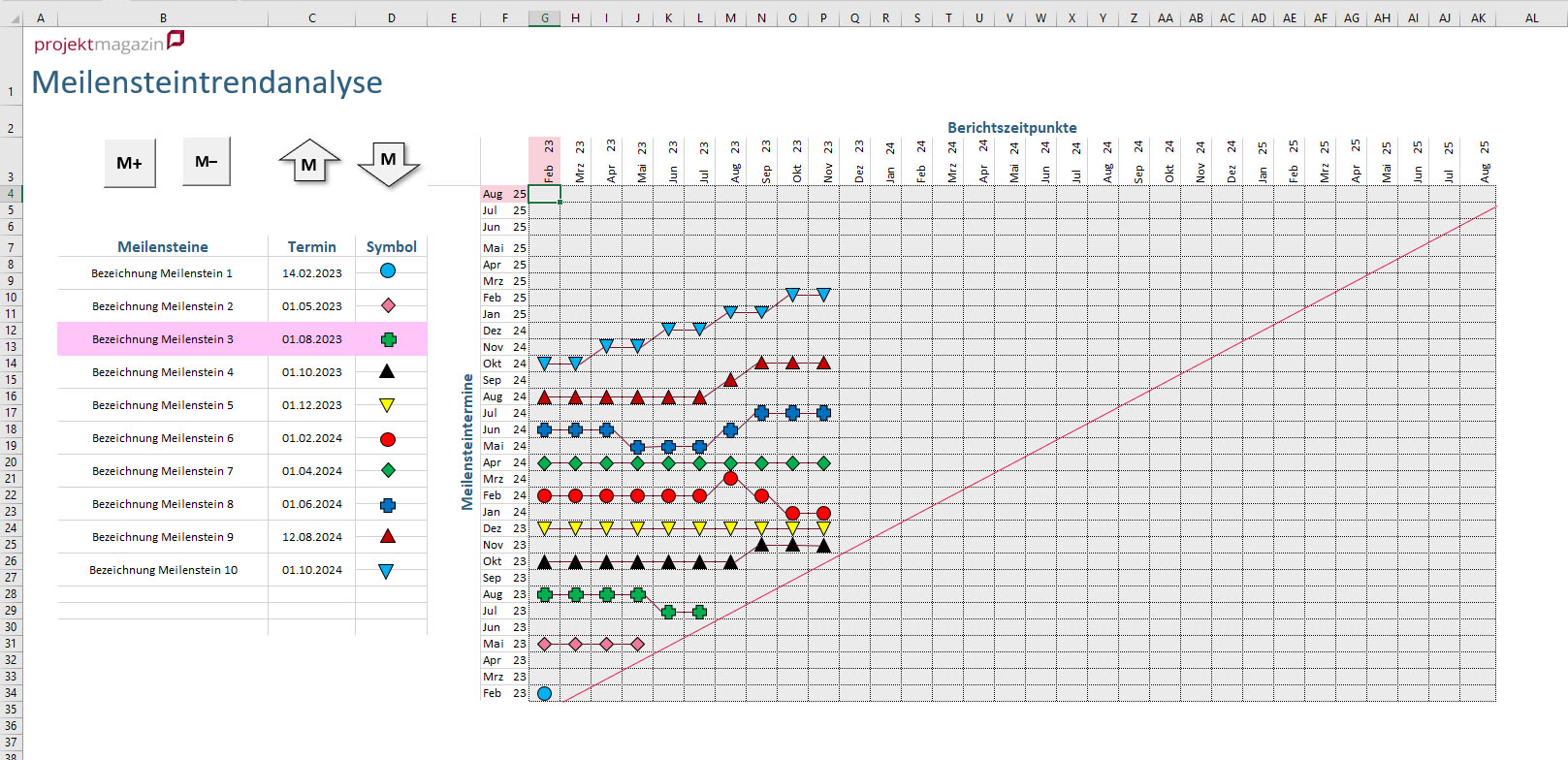

Bild 3: Mit Hilfe der Steuerelemente (M+, M-, Pfeiltasten) kann die MTA während des Projektes gepflegt werden.

(ag)

Weiterführende Artikel und Methoden

Vorschaubild
Überwachen Sie einfach und intuitiv die Termintreue Ihres Projekts! Binden Sie die Verantwortlichen für die Meilensteine in ein effizientes Frühwarnsystem ein, um Rückschlüsse auf die aktuelle und künftige Termintreue Ihres Projekts ziehen zu können.
Vorschaubild
Überprüfen Sie schnell, intuitiv und mit einfachen Mitteln, ob Ihr Projekt wie geplant läuft oder ob Handlungsbedarf besteht! Der Plan-Ist-Vergleich ist die Basis für Ihr Projektcontrolling.
Vorschaubild
Bleiben Sie mit Ihrem Projekt "in Budget"! Erstellen Sie regelmäßig Prognosen für die tatsächlichen Projektkosten und verfolgen Sie den Kostentrend, um die Kostenentwicklung rechtzeitig steuern zu können.
Vorschaubild
Installieren Sie mit Earned Value Management (EVM) ein objektives und vollständig nachvollziehbares Frühwarnsystem für Ihr Projekt! Bewerten Sie den aktuellen Projektfortschritt und prognostizieren Sie die voraussichtlichen Projektkosten und den Endtermin.
Teil 1:
Ein Meilenstein ist mehr als ein Termin
Meilensteine sind besondere Ereignisse im Projekt, die als Orientierungspunkte im Projektplan dienen.
Teil 2:
Einfaches Werkzeug zur Planung und Steuerung
Meilensteine können auf vielfältige Weise eingesetzt werden. Sie sind ein wichtiges und einfaches Instrument zur Planung und Steuerung – für Projektauftraggeber, Projektmanager und Terminplaner. Doch wie viele Meilensteine benötigt ein Projekt?

Jetzt Feedback geben und mitdiskutieren!

Wir würden uns über Ihre Bewertung und/oder einen Kommentar freuen ‒ nur so können wir Ihnen in Zukunft noch bessere Inhalte liefern.

Diese Funktion steht nur eingeloggten Nutzern zur Verfügung.
0 Kommentare anzeigen & selbst mitreden!
Gesamt
Bewertungen 0
Kommentare 0
Paragraphs

Was ist eine Meilensteintrendanalyse?

Die Meilensteintrendanalyse (MTA) ist ein einfaches Instrument zur Überwachung der wichtigsten Termine in einem Projekt. Mit Hilfe der MTA können Sie abschätzen, ob eine Projektdurchführung im Zeitplan ist, oder ob es zu Verzögerungen kommt. [Weitere Informationen

Was sind die Vorteile einer Meilensteintrendanalyse?

Die Meilensteintrendanalyse stellt ein einfaches, aber effizientes Frühwarnsystem für Terminverzögerungen im Projekt dar. Durch die grafische Darstellung ist sie für alle Beteiligten intuitiv nachvollziehbar. [Weitere Informationen]

Was sind die Nachteile einer Meilensteintrendanalyse?

Ein Nachteil der MTA ist, dass sie auf subjektiven Einschätzungen der Projektbeteiligten beruht. Sie ist nur wirksam, wenn die Projektbeteiligten vertrauensvoll zusammenarbeiten. [Weitere Informationen]

Was sind die Voraussetzungen einer Meilensteintrendanalyse?

Voraussetzung für eine Meilensteintrendanalyse ist, dass in der Projektplanung verbindliche und von allen Beteiligten akzeptierte Meilensteine (Ergebnisse und Termine) definiert wurden. [Weitere Informationen]

Wie erstelle ich eine Meilensteintrendanalyse?

Der Aufbau einer MTA ist relativ einfach: In einem symmetrischen Chart werden links die Termine der Meilensteine und oben die Berichtstermine aufgetragen. Die Periode der Datumswerte ist für beide Achsen identisch. [Weitere Informationen]
